DYNAMIC augstas kvalitātes, lielas platības nodilumizturīgas grīdas būvniecības tehnoloģija

Ja vēlaties izveidot labu nodilumizturīgu grīdu (vai augstas kvalitātes sacietējošu infiltrācijas grīdu), jums jārisina betona pamatnes izturība, īpaši līdzenums. Laba nodilumizturīga grīda ir cieši saistīta ne tikai ar nodilumizturīgā agregāta kvalitāti. Ir nepieciešama labāka pamatkārtas grīda. Šī raksta mērķis ir sniegt jums visaptverošāko un pilnīgāko betona lāzerlīmeņošanas un nodilumizturīgo grīdu tehnoloģiju. Turpmāk sniegts Shanghai Jiezhou Engineering & Mechanism Co., Ltd. apkopoto būvniecības metožu saturs, pamatojoties uz daudzu gadu pieredzi nozarē. Jūsu zināšanai.

Būvniecības process: pamatnes kārtas apstrāde → noliktavas veidņu ieklāšana → betona padeve → lāzera izlīdzināšanas iekārtas bruģēšana, vibrēšana un blīvēšana → metāla agregātu izkliedēšana → kalandrēšana un dūņu ekstrakcija → pulēšana → laistīšana un sacietēšana → mehāniska šuvju griešana un javošana.

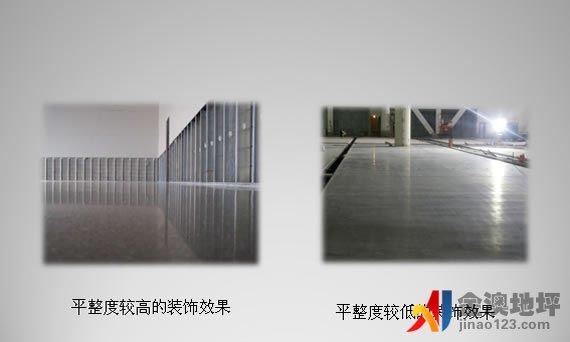

Lāzera izlīdzināšanas konstrukcijas attēls

Bāzes apstrāde
1. Vispirms ir jāizvāc atkritumi no pamatslāņa, un uz pamatslāņa virsmas nedrīkst būt nekādi atkritumi.
2. Noapaļojiet lokāli izvirzīto virsmas daļu, lai virsmas augstums būtu vienmērīgs. Pārbaudiet, vai pamatnes kārtas līdzenums atbilst standartam ± 2 cm robežās no projektētā augstuma, lai nodrošinātu betona seguma biezumu.

Veidnes iestatījumi
Pirmkārt, atkarībā no visas iekārtas tērauda kolonnas novietojuma, projektēšanas prasībām, veidņu sagatavošanas, transportlīdzekļa braukšanas virziena un izlīdzināšanas iekārtu konstrukcijas īpašībām, tiek izstrādāta uzticama būvniecības liešanas shēma. Būvlaukumā jāuzstāda stingri veidņi. Veidņiem jābūt īpašiem veidņiem, kas izgatavoti no kanāla tērauda, ​​un veidņu augšējai atverei jābūt noregulētai tā, lai tie būtu plakani un vienmērīgi gan iekšpusē, gan ārpusē.

Iestatīt slīdošo slāni
Pēc veidņu uzstādīšanas konstrukcijas laukums jāpārklāj ar plastmasas plēvi, lai atdalītu pamatkārtu no betona virsmas un izveidotu slīdošu slāni.

Saistošais armatūras siets
1. Armatūras sietu apstrādā centralizēti un vienoti partijās objektā un pēc siešanas transportē uz norādīto vietu sakraušanai. Lai nodrošinātu izejvielu kvalitāti, armatūras virsmai jābūt tīrai, bez netīrumiem, rūsas utt. Armatūras sietam jābūt pilnībā sasietam, un atstarpēm un izmēram jāatbilst projektēšanas un specifikācijas prasībām. Pēc siešanas pārbaudiet armatūras sietu, lai pārliecinātos, vai aizsargslānis ir pietiekams, vai saite ir stingra un vai nav vaļīguma.
2. Pirms betona ieliešanas strādnieki to uzstāda paredzētajā vietā. Armatūras sieta izmērs ir 3M × 3m.

Lāzera izlīdzināšanas iekārtas nodošana ekspluatācijā

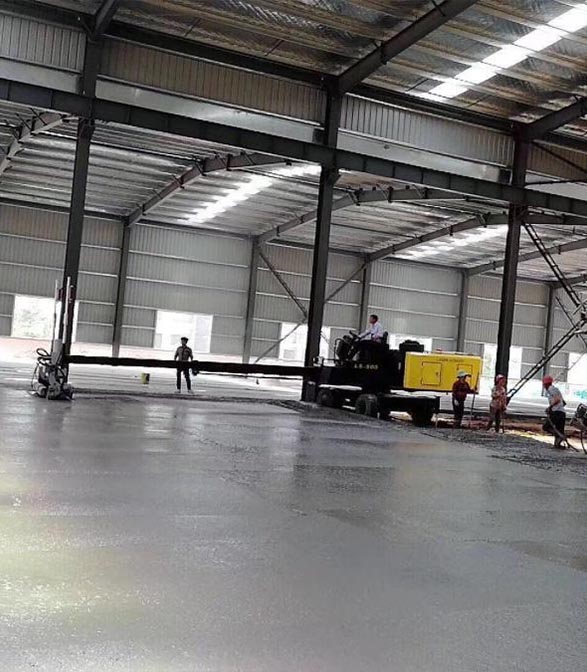

Pirms betona ieliešanas lāzera izlīdzināšanas iekārta ir jāatkļūdo. Uzstādiet un nolīmeņojiet lāzera raidītāju un noregulējiet betona izlīdzināšanas iekārtas izlīdzināšanas galvas līmeni un augstumu atbilstoši pārraidītajam signālam, lai tas atbilstu betona virsmas augstumam. Vienlaikus noregulējiet augstuma starpību abos izlīdzināšanas galvas galos 0,5 mm robežās. Pirms liela mēroga būvniecības uzsākšanas vispirms izmantojiet iekārtu izmēģinājuma ražošanai un pārbaudiet, vai nav kļūdu.

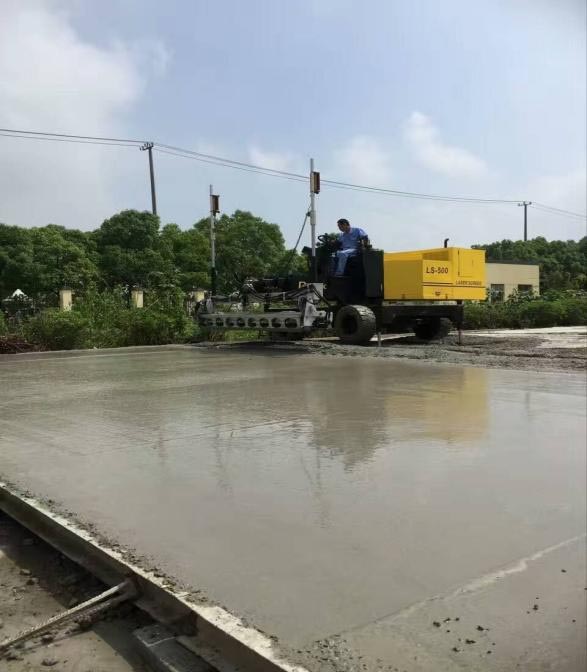

Betona liešana
1. Jāizmanto komerciālais betons. Komercbetona ekspluatācijas īpašībām jāatbilst attiecīgo specifikāciju prasībām, un betona iestrēgums veidņos jākontrolē 160–180 mm robežās.
2. Betons jāklāj no gala kārtīgi. Kad betona maisījums tiek ielejts veidnē, izkraušanai jābūt koncentrētai un lēnai, un virtuālajam biezumam jābūt apmēram 2 cm augstākam nekā veidņa biezumam. Ja nepieciešams, materiāls jāsamazina vai jāpapildina, un vertikālajām un horizontālajām sekcijām jāatbilst prasībām. Betons jāklāj nepārtraukti, bez pārtraukumiem.
3. Pēc betona ieliešanas betona kaudzes manuāli aptuveni izlīdzina izlīdzināšanas iekārtas teleskopiskās rokas darbības diapazonā, un pēc tam ar lāzera izlīdzināšanas iekārtu vienlaikus veic vibrāciju, blīvēšanu un izlīdzināšanu. Līmeņošanas procesā par pamatu ņemiet vienu virzienu un soli pa solim veiciet iztaisnošanu atpakaļgaitā no iekšpuses uz āru.
4. Vietas, kur nevar veikt mehānisku būvniecību, piemēram, stūri un tērauda kolonnas, ir jāsablīvē un jāizlīdzina manuāli.

Nodilumizturīga grīdas konstrukcija
Pirms betona sākotnējās sacietēšanas, rupji apstrādā ar diska špakteļlāpstiņu, līdz izplūst java, un cietinātājs vienmērīgi jāizklāj uz betona virsmas. Pēc tam, kad cietinātājs ir absorbējis noteiktu daudzumu ūdens, jāsāk slīpēšana; pēc rupjās slīpēšanas jāuzklāj otrais cietinātāja slānis, un materiāla daudzumam jābūt 1/3 no iepriekšējā procesa daudzuma. Slīpēšanas laikā jāveic šķērsslīpēšana, un nav pieļaujamas nekādas slīpēšanas kļūdas.

Špakteļlāpstiņas blīvēšana un pulēšana
1. Pēc lāzera izlīdzināšanas betons pirms un pēc sākotnējās sacietēšanas ir jāpaceļ un jāapstrādā ar špakteļlāpstiņu. Diska slīpmašīnas špakteļlāpstiņas darbība jāveic vairākas reizes atkarībā no virsmas slāņa sacietēšanas. Mehāniskās špakteļlāpstiņas darbības ātrums ir jāpielāgo atbilstoši betona pamatnes sacietēšanai, un mehāniskā špakteļlāpstiņa jāveic vertikāli un horizontāli.
2. Pirms galīgās iestatīšanas nomainiet slīpmašīnas disku kā asmeni un noregulējiet slīpēšanas un pulēšanas leņķi. Parasti pulēšanas darbība ir vairāk nekā 2 reizes, lai grīdas spīdums būtu vienmērīgs.

Sprauga:Šuves jāizgriež 2–3D laikā pēc nodilumizturīgā virsmas slāņa uzbūvēšanas. Šuvju griešanai jāizmanto mitrā griešana, šuvju biezumam jābūt 5 cm un dziļumam ne mazākam par 1/3 no betona biezuma. Griešanas šuvei jābūt taisnai un skaistai.

Sacietēšana: Pēc betona pulēšanas tas jāpārklāj ar plēvi un jāaplaista, lai tas sacietētu. Sacietēšanas laikā, kad betona virsmas kārtas izturība nesasniedz 1,2 MPa, pa to staigāt ir aizliegts.

Hermētiķis
1. Pēc divām nedēļām, kad grīda ir sacietējusi, rūpīgi notīriet griešanas šuvi un noņemiet visas irdenās daļiņas un putekļus no griešanas šuves.
2. Saraušanās šuves aizpildīšanai jāizmanto poliuretāna hermētiķis ar ilgstošu elastību un ātru sacietēšanu.

Kontroles pasākumi
1. Materiāli, kas tiek izmantoti objektā, ir jāpieņem objektā, un pēc pieņemšanas tie ir jānovieto norādītajā vietā. Ņemiet vērā, ka materiāliem ar ūdensnecaurlaidības prasībām jāveic atbilstoši pasākumi pret mitrumu un lietu.
2. Nodrošināt pieredzējušu būvniecības vadības personālu un prasmīgus būvniecības operatorus. Pirms būvniecības uzsākšanas jāorganizē attiecīgais personāls, lai veiktu tehnisku apmācību par pareizu būvniecības mašīnu un instrumentu lietošanu un galveno procesu kontroli, lai nodrošinātu, ka būvniecības personāls ir prasmīgs katra procesa darbībā.
3. Celtniecības mašīnām un instrumentiem jāatbilst prasībām, jābūt labā stāvoklī un sagatavotiem dažiem rezerves svarīgiem instrumentiem.
4. Būvlaukuma vide jāuztur tīra un sakopta, lai novērstu putekļu un citu piemaisījumu piesārņošanu uz zemes.
5. Katru dienu jāizvāc objektā atstātās kabatas, atkritumi un citi atkritumi, lai nodrošinātu objekta attīrīšanu pēc darbu beigām. Speciālo materiālu atkritumu gadījumā apstrādes metodei jāatbilst speciālo materiālu apstrādes prasībām.

Visbeidzot, papildus iepriekš minēto procedūru stingrai ievērošanai, labai nodilumizturīgai grīdai ir nepieciešama arī koordinācija un sadarbība starp betonu un nodilumizturīgo grīdu.
Uzņēmums Shanghai Jiezhou Engineering & Mechanism Co., Ltd., kas dibināts 1983. gadā, koncentrējas uz betona grīdu iekārtu pētniecību un attīstību, ražošanu un pārdošanu. Lāzergludināšanas iekārtas, elektriskās špakteļlāpstiņas, griešanas iekārtas, plākšņu blīvētāji, blietēšanas vibratori un citas iekārtas izmanto jaunākās tehnoloģijas un ir guvušas plašu klientu atzinību.
Tam ir klienti vairāk nekā 100 valstīs visā pasaulē, un tas ir nozares līderis. Ja jums ir kādi jautājumi, varat zvanīt DYNAMIC, un mēs jūs apkalposim no visas sirds!

Publicēšanas laiks: 2022. gada 24. augusts
